收官在即,全力沖刺!
走進三亞環農集團各項目現場
撲面而來的是緊鑼密鼓的施工節奏
與爭分奪秒的奮戰熱情
一批重點工程正朝著
年底完工的目標發起最后“沖鋒”
為推動三亞生態改善
強化水資源保障注入強勁動力
走進三亞環農集團各項目現場
撲面而來的是緊鑼密鼓的施工節奏
與爭分奪秒的奮戰熱情
一批重點工程正朝著
年底完工的目標發起最后“沖鋒”
為推動三亞生態改善
強化水資源保障注入強勁動力
三亞市海棠灣第一水質凈化廠
擴建提標工程項目

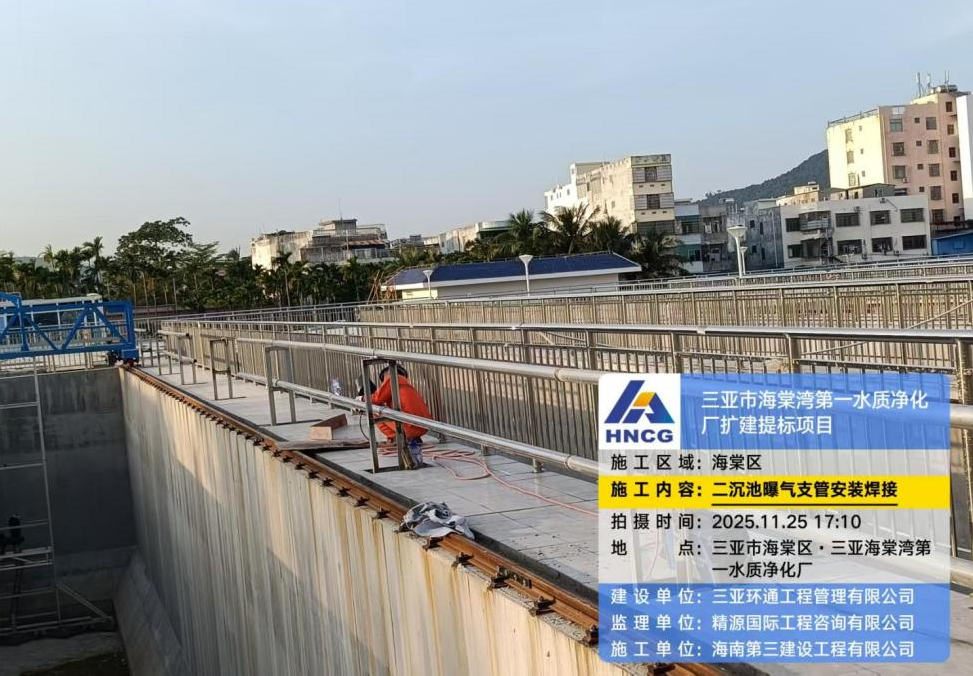

截至目前,該項目已完成土建主體工程形象進度94.2%。主體結構已完工,廠區管線施工加速推進,尾水管、中水管已完成100%,污水管完成80%。設備進場進度達71%,二沉池、濾布濾池、磁混凝沉淀池等關鍵設備已安裝完畢。
三亞市海棠灣第一水質凈化廠現狀規模為1萬噸/日,主要服務藤橋、南田、椰林、龍海居住區,此次擴建項目于2024年4月開工,擴建規模為2萬噸/日,并對一期1萬噸/日的規模進行提標改造,主要建設內容為水質凈化廠擴建工程、一期工程提標改造、廠區電氣工程、廠區配套管網工程等,建成后總規模將達3萬噸/日。項目建成后,將進一步提高海棠灣地區的污水處理能力,減少污水排放對環境的污染,且處理后的水可用于綠化灌溉、道路沖洗等,實現水資源的循環利用。
計劃完工:2025年12月底。
海南省三亞河幸福河湖建設項目
(三亞河治理工程)
(三亞河治理工程)

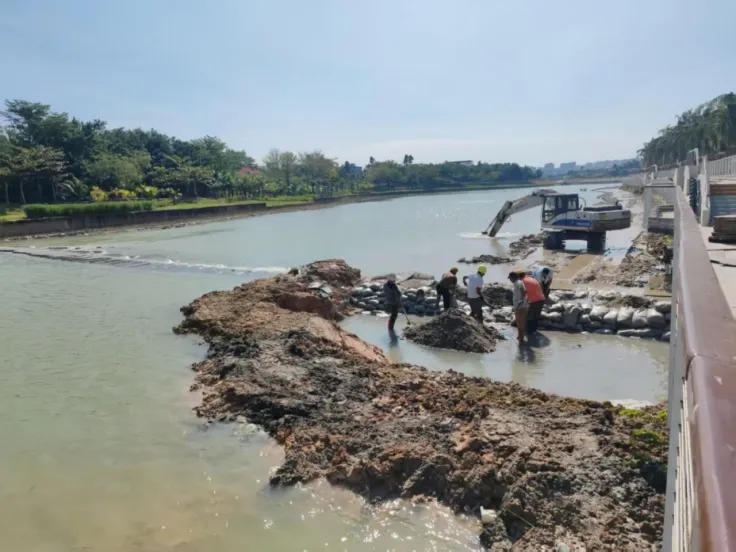

截至目前,該總體形象進度已達97%,已完成河道疏浚、堤防建設、信息化設備安裝、道路施工,水生植物種植等配套工程進入收尾階段。
三亞河治理工程主要治理河段為水源池水庫至育春路公路橋,全長6.5千米,包括河湖系統治理工程、河湖管護能力提升、助力流域區域發展建設三大工程,通過水系連通、岸坡整治、清淤疏浚、親水節點建設、新建AI視頻監控站等措施,持續夯實河湖基礎設施、提升河湖環境質量、修復河湖生態系統。項目建成后將進一步提高沿河地區防洪抗災能力,有效保護河道兩岸的耕地、民房以及沿岸公路等基礎設施,助力營造優質的水環境和宜人的河湖環境,有效傳承三亞河流文化、轉化河湖生態價值。
計劃完工:2025年12月15日。
三亞市海棠灣片區中水管網工程
截至目前,該項目總體形象進度91%,累計完成管道安裝24公里,龍江路、海棠南路、林旺北路、海棠北路等多條路段管道施工已基本完成。
三亞市海棠灣片區中水管網工程于2024年12月開工,主要在海棠灣片區新建再生水管、再生水過路支管,拆除更換損壞管道及過橋管,對現狀損壞的閥門進行更換等。項目建成后將聯通海棠灣第一水質凈化廠,為海棠灣片區提供穩定的中水供應,滿足綠化灌溉、道路清掃、景觀補水等方面用水需求,實現水資源可持續利用。
計劃完工:2025年12月20日。
三亞市天涯區節水能力提升工程(一期)
截至目前,項目總體形象進度90.9%,再生水管道安裝已基本完成,正處于收尾階段。
截至目前,項目總體形象進度90.9%,再生水管道安裝已基本完成,正處于收尾階段。

三亞市天涯區節水能力提升工程(一期)項目于2024年12月開工,主要在三亞灣路、海灣路、鹿回頭路、南邊海路等路段實施節水能力提升工程,通過新建再生水管道及中水管、現狀供水管修復,建成后將聯通三亞新城水質凈化廠、鹿回頭污水處理廠,推動再生水利用,使達到水質標準和要求的再生水注入河道成為地表徑流,增加沖會河生態徑流,提升水體流動性,使水質得到改善,屆時將有效提高區域再生水利用率,增加河道生態補水,助力城市可持續發展。
計劃完工:2025年12月30日。
三亞環農集團各項目團隊緊盯節點、掛圖作戰,保質保量全力沖刺年度目標任務。接下來,集團將繼續以“跑起來”的姿態,全力打好年度收官戰,為三亞建設成為生態宜居的現代化城市貢獻環農力量。
